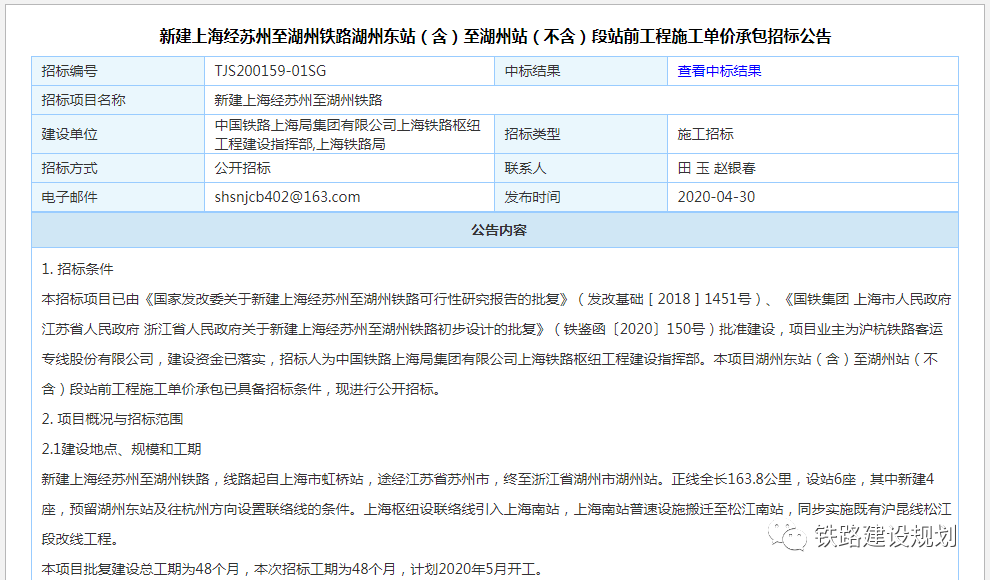

4月30日,《新建上海经苏州至湖州铁路湖州东站(含)至湖州站(不含)段站前工程施工单价承包招标公告》正式发布。
沪苏湖高铁为2020年国铁集团计划新开工项目。根据招标公告内容,项目计划2020年5月开工,工期4年。

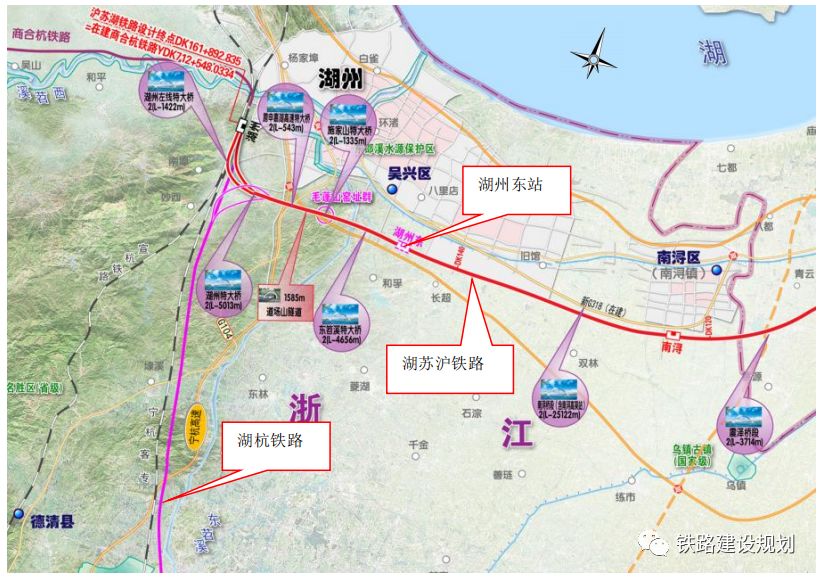

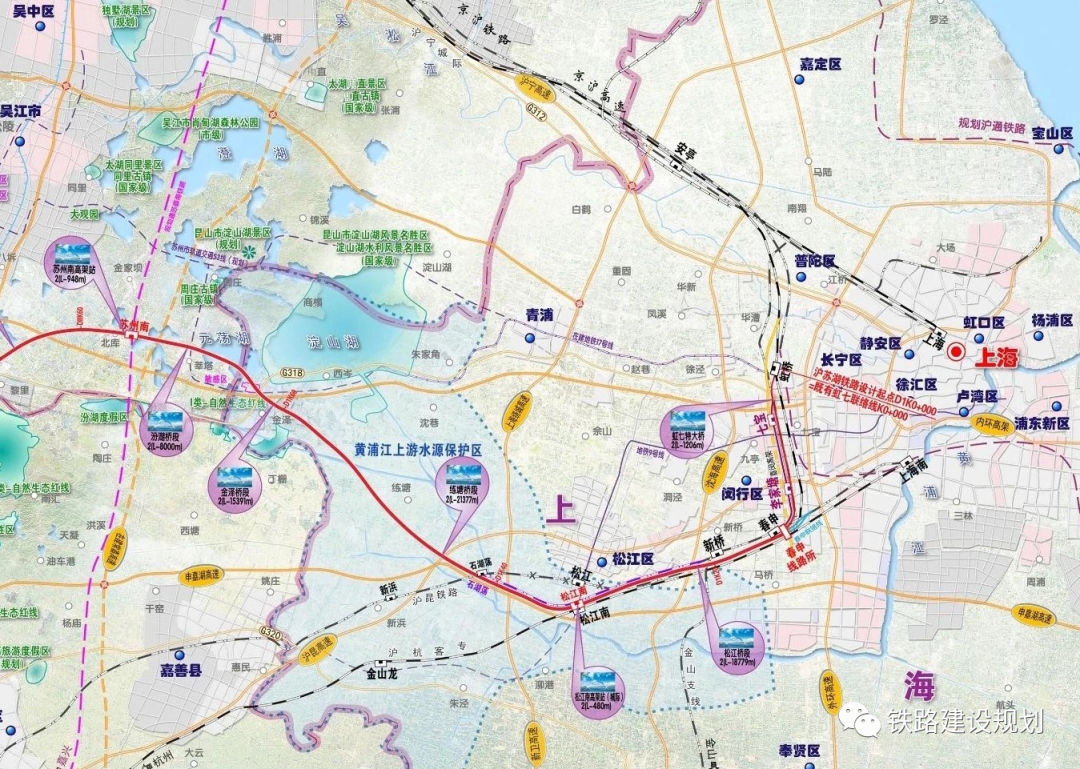

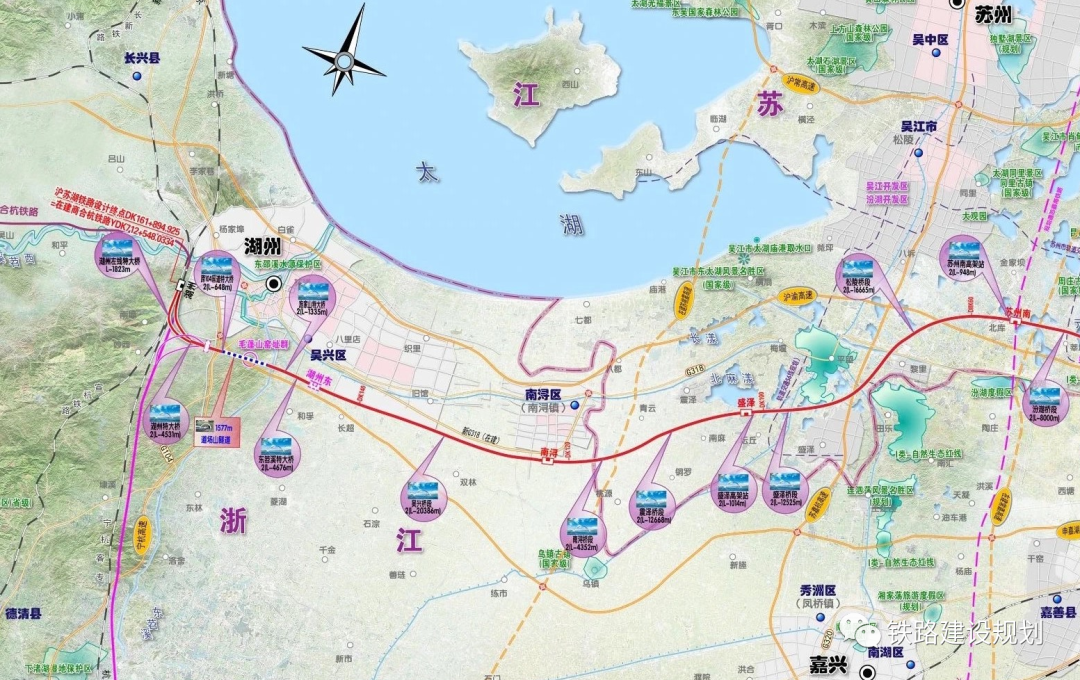

1、招标条件 本招标项目已由《国家发改委关于新建上海经苏州至湖州铁路可行性研究报告的批复》(发改基础[2018]1451号)、《国铁集团、上海市人民政府、江苏省人民政府、浙江省人民政府关于新建上海经苏州至湖州铁路初步设计的批复》(铁鉴函〔2020〕150号)批准建设,项目业主为沪杭铁路客运专线股份有限公司,建设资金已落实,招标人为中国铁路上海局集团有限公司上海铁路枢纽工程建设指挥部。 2、项目概况 新建上海经苏州至湖州铁路,线路起自上海市虹桥站,途经江苏省苏州市,终至浙江省湖州市湖州站。正线全长163.8公里,设站6座,其中新建4座,预留湖州东站及往杭州方向设置联络线的条件。上海枢纽设联络线引入上海南站,上海南站普速设施搬迁至松江南站,同步实施既有沪昆线松江段改线工程。 铁路等级:高速铁路。正线数目:双线。设计速度:350公里/小时。 本项目批复建设总工期为48个月,本次招标工期为48个月,计划2020年5月开工。 3、招标范围 沪苏湖铁路湖州东站(含)至湖州站(不含)段站前工程,里程范围DK141+667.051~DK159+285.3,线路长度17.618km,右线绕行段YDK157+545.071~YDK158+820.157,单线长1.275km,以及代建湖杭铁路湖州东站、维修工区、康山线路所等相关工程站前施工图设计范围内全部工程内容。 4、标段划分 本次施工招标分为1个标段,标段编号为HSHZQ-1标。 主要工程内容包括路基2.35km,桥梁6座13.428 km,隧道2座1.871 km,桥隧占比 82.13%。
